Wykańczanie mieszkania krok po kroku praktyczny poradnik 2026

Prowadzący urzadz mieszkanie - 21 czerwca 2026 r.

Etapy wykańczania mieszkania od dewelopera

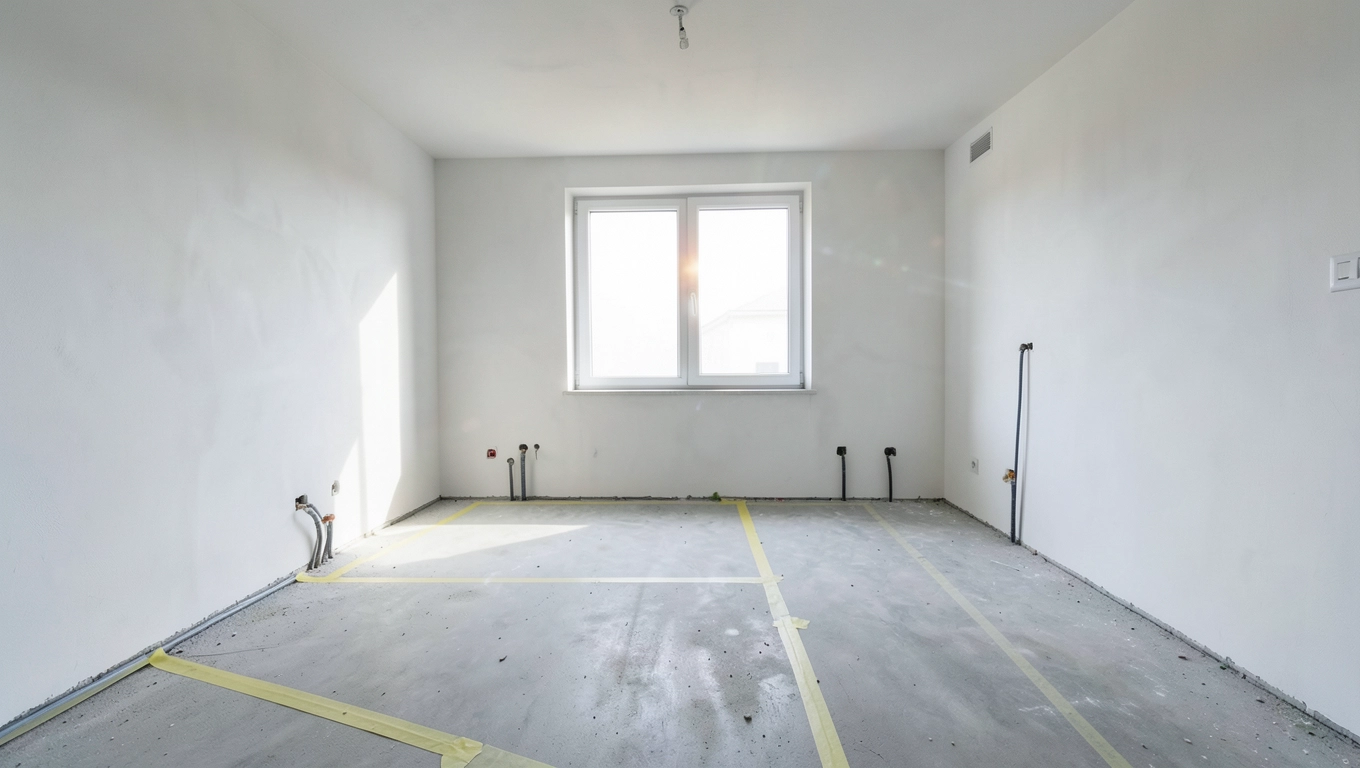

Proces zaczyna się od stanu zwanego przez deweloperów „deweloperskim", a w praktyce oznacza to surowe ściany, brak podłóg i instalacje doprowadzone jedynie do punktów. Pierwszy etap to tynkowanie, czyli nałożenie na beton i cegłę warstwy wykończeniowej o grubości od 8 do 15 mm. Tynk gipsowy reguluje wilgotność wnętrza, ponieważ pochłania nadmiar pary wodnej i oddaje ją, gdy powietrze staje się suche. Dzięki temu oddychanie ścian odbywa się bez szkody dla farby i klejów.

wykańczać mieszkanie

Następnie przychodzi czas na instalacje: elektryczną, wodno-kanalizacyjną oraz ewentualnie wentylację mechaniczną z rekuperatorem. Rury i kable prowadzi się w bruzdach wyciętych w tynku lub w ściankach kartonowo-gipsowych, jeśli układ pomieszczeń tego wymaga. W łazienkach spadek rur kanalizacyjnych musi wynosić minimum 2%, żeby ścieki płynęły z właściwą prędkością i nie osadzały się w syfonach.

Kolejny krok to wylewka, czyli warstwa wyrównująca podłoże pod przyszłą posadzkę. Jej grubość waha się od 30 do 70 mm w zależności od tego, czy planowane jest ogrzewanie podłogowe, czy klasyczne grzejniki ścienne. Wylewka cementowa potrzebuje około 28 dni schnięcia na każdy centymetr grubości, ponieważ proces wiązania cementu opiera się na hydratacji, czyli chemicznym łączeniu wody z minerałami.

Po wyschnięciu podłoża można układać płytki ceramiczne lub panele. Płytki klejone są elastycznym klejem cementowym klasy C2TE, którego przyczepność po 28 dniach przekracza 1 MPa. Panele winylowe i laminowane wymagają wcześniejszego ułożenia folii paroizolacyjnej o grubości 0,2 mm, chroniącej przed wilgocią resztkową z wylewki.

Malowanie ścian to etap pozornie prosty, a w praktyce decydujący o końcowym efekcie wizualnym. Gruntowanie zmniejsza chłonność podłoża, wyrównuje jego strukturę i pozwala farbie rozłożyć się równomiernie. Dwie warstwy farby lateksowej o klasie odporności na szorowanie 1 (wg PN-EN 13300) wystarczają do salonu, ale w kuchni lepiej sprawdzi się farba klasy 2.

Ostatnim etapem jest biały montaż, czyli zawieszenie lamp, osadzenie gniazdek, montaż baterii, umywalek, miski WC oraz ewentualnie kabiny prysznicowej. Harmonogram pełnego wykańczania mieszkania o powierzchni 50 m² zajmuje zwykle od 8 do 14 tygodni, jeśli ekipa pracuje równolegle na kilku frontach.

Ile kosztuje wykończenie mieszkania pod klucz w 2026

Ceny wykończenia pod klucz zależą od trzech czynników: standardu materiałów, metrażu oraz regionu. W dużych aglomeracjach stawki za metr kwadratowy są wyższe o 15-20% niż w mniejszych miastach, ponieważ koszty pracy rosną proporcjonalnie do płacy lokalnej.

Standard ekonomiczny to podłoga z paneli laminowanych AC4, płytki ceramiczne w łazience za 80-120 zł/m², farba lateksowa biała, wanna akrylowa oraz armatura budżetowa. Wykończenie mieszkania w tym standardzie kosztuje orientacyjnie 2500-3500 zł/m².

Standard średni zakłada panele winylowe lub deski trójwarstwowe, płytki gresowe za 150-250 zł/m², farbę zmywalną oraz kabinę prysznicową z brodzikiem akrylowym. Cena rośnie do poziomu 4000-5500 zł/m².

Standard premium oznacza parkiet dębowy lub deski lite, płytki wielkoformatowe 60×120 cm, ogrzewanie podłogowe w całym mieszkaniu, armaturę termostatyczną oraz system inteligentnego domu. Kwota startuje od 7000 zł/m² i może sięgać nawet 12 000 zł/m².

StandardZakres cenowy (zł/m²)Co obejmuje
Ekonomiczny2 500-3 500Panele laminowane, płytki podstawowe, wanna akrylowa
Średni4 000-5 500Deski winylowe, gres 60×60, kabina prysznicowa
Premium7 000-12 000Parkiet dębowy, ogrzewanie podłogowe, smart home

Do każdej kalkulacji trzeba doliczyć 15% rezerwy budżetowej na nieprzewidziane wydatki. Najczęściej pojawiają się konieczność wyrównania krzywych ścian, wymiana okien o niższym współczynniku przenikania ciepła lub poprawki hydrauliczne po odbiorze mieszkania od dewelopera.

Samodzielnie czy z ekipą jak podjąć decyzję

Samodzielne wykańczanie mieszkania ma sens wyłącznie wtedy, gdy inwestor dysponuje czasem, narzędziami i przynajmniej podstawową wiedzą budowlaną. Osoba bez doświadczenia poświęci na pierwszą łazienkę nawet trzy razy więcej godzin niż wykwalifikowany fachowiec, a ryzyko błędów jest wysokie. Krzywo położone płytki, źle wypoziomowana wylewka czy źle podłączona pralka mogą kosztować więcej niż zaoszczędzone pieniądze.

Ekipa z doświadczeniem pracuje według sprawdzonego harmonogramu, ma narzędzia (laser krzyżowy, poziomicę cyfrową, piłę formatową) i zna detale techniczne. Tynkarz wie, że w narożnikach należy zastosować narożnik aluminiowy, bo tynk sam się nie wzmocni. Hydraulik dobierze średnicę rur zasilających tak, by ciśnienie w baterii w kuchni nie spadało, gdy ktoś korzysta z prysznica.

Kluczowy jest sposób rozliczenia. Umowa z ryczałtem zabezpiecza inwestora przed rosnącymi kosztami, ale wymaga precyzyjnego opisu zakresu prac. Rozliczenie godzinowe daje elastyczność, lecz niesie ryzyko przeciągającego się terminu. Profesjonalna firma wykończeniowa z Warszawy czy okolic zwykle oferuje oba warianty, przy czym ryczałt jest popularniejszy przy większych realizacjach.

Samodzielnie

Niższe koszty bezpośrednie, ale czas poświęcony na naukę i poprawki. Brak gwarancji na wykonanie.

Z ekipą

Wyższy koszt, ale przewidywalny efekt, gwarancja pisemna i skrócony czas realizacji.

Jeśli metraż przekracza 60 m², a inwestor nie remontował wcześniej, samodzielne prowadzenie prac rzadko się opłaca. Złożoność koordynacji ekip (elektryk, hydraulik, glazurnik) wymaga doświadczenia logistycznego, którego nie da się nabyć z dnia na dzień.

Najczęstsze błędy przy wykańczaniu mieszkania

Pomijanie projektu aranżacji to pierwszy grzech wielu inwestorów. Bez rysunków technicznych rozmieszczenia gniazdek, punktów świetlnych i odpływów kanalizacyjnych ekipa działa po omacku. Efektem bywa przedłużacz ciągnący się przez salon albo bateria prysznicowa zamontowana 20 cm od ściany, bo przesunięcie syfonu wymaga kucia.

Drugim błędem jest oszczędzanie na gruntach i foliach. Grunt głęboko penetrujący kosztuje około 40-60 zł za 5 litrów, a potrafi przedłużyć trwałość tynku o lata. Folia paroizolacyjna pod wylewkę chroni przed kapilarnym podciąganiem wilgoci z niższych kondygnacji, co ma znaczenie w budynkach na płycie fundamentowej.

Zbyt późne zamawianie materiałów to plaga nawet dużych realizacji. Płytki z Włoch, które dojeżdżają w 8 tygodni, powinny być zamówione przed rozpoczęciem prac, bo glazurnik nie będzie czekał. Drzwi wewnętrzne na wymiar mają termin produkcji 4-6 tygodni, dlatego ich zakup planuje się równolegle z tynkowaniem.

Brak umowy pisemnej to ryzyko, którego nie warto podejmować nawet przy zaufanej ekipie znalezionej przez znajomych. Umowa powinna zawierać zakres prac, terminy etapowe, wysokość kar umownych za opóźnienie (zwykle 0,5% wartości za każdy dzień zwłoki) oraz sposób rozliczenia zaliczkowego. Zaliczki powinny być uzależnione od postępu prac, a nie wypłacane z góry.

Brak wentylacji w łazience to błąd projektowy, który ujawnia się po pół roku w postaci czarnego nalotu na suficie. Wentylator wyciągowy o wydajności 90-150 m³/h w łazience z WC oraz nawiewnik ścienny w drzwiach to absolutne minimum. Bez wymiany powietrza para wodna skrapla się na chłodnych powierzchniach, tworząc środowisko dla grzybów.

Niedostateczna izolacja akustyczna między pokojami to kolejna bolączka bloków z wielkiej płyty. Wełna mineralna o grubości 50 mm w ściance kartonowo-gipsowej obniża hałas o około 35-40 dB, co w praktyce oznacza, że rozmowa w sąsiednim pokoju staje się niesłyszalna. Bez wełny ściana działa jak bęben.

Oszczędzanie na elektryce to oszczędność pozorna. Przewód YDYp 3×2,5 mm² do gniazdek i 3×1,5 mm² do oświetlenia to standard w mieszkaniu. Tańsze przewody o mniejszym przekroju nagrzewają się pod obciążeniem, a ich wymiana po tynkowaniu oznacza kucie. Różnica w cenie materiału wynosi kilkaset złotych, a ryzyko jest nieproporcjonalnie wyższe.

Kiedy zamówić ekipę i jak zabezpieczyć umowę

Firmę wykończeniową najlepiej zamawiać na 2-3 miesiące przed planowanym odbiorem mieszkania od dewelopera. W sezonie jesiennym kolejki sięgają 4 miesięcy, a najlepsze ekipy mają grafiki zapełnione z dużym wyprzedzeniem. Zbyt późne szukanie wykonawcy skutkuje wyborem kogoś, kto akurat ma lukę w kalendarzu, a niekoniecznie najlepszą reputację.

Przed podpisaniem umowy warto sprawdzić trzy rzeczy: portfolio zrealizowanych projektów, referencje od poprzednich klientów oraz wpis do CEIDG lub KRS. Brak rejestracji oznacza, że wykonawca działa na czarno, co utrudnia dochodzenie roszczeń. Dobra ekipa sama proponuje spotkanie na realizacji, gdzie widać jakość jej pracy.

W umowie powinny znaleźć się: szczegółowy kosztorys, harmonogram z konkretnymi datami zakończenia etapów, klauzula kar umownych za opóźnienie (0,3-0,5% wartości za dzień), gwarancja na wykonanie (minimum 24 miesiące), warunki płatności zaliczkowej (etapowej) oraz tryb odbioru poszczególnych etapów.

Kosztorys musi zawierać zarówno robociznę, jak i materiały. Rozróżnienie „materiał po stronie inwestora" i „materiał po stronie wykonawcy" pozwala kontrolować jakość kupowanych produktów. Wartość materiałów w wykończeniu średnim to zwykle 45-55% całkowitego budżetu.

Wykańczanie mieszkania to proces techniczny, w którym kolejność etapów wynika z fizyki budynku, a nie z widzimisię wykonawcy. Tynk musi schnąć przed malowaniem, wylewka przed układaniem podłogi, instalacje przed zabudową kartonowo-gipsową. Pominięcie któregoś kroku skutkuje problemami widocznymi dopiero po kilku miesiącach użytkowania.

Budżet na poziomie 4000-5000 zł/m² daje solidne wykończenie średnie, a rezerwa 15% chroni przed niespodziankami. Wybór ekipy z umową, harmonogramem i gwarancją pisemną eliminuje większość ryzyk, które towarzyszą samodzielnej pracy. Świadomy inwestor traktuje wykończenie mieszkania pod klucz jako inwestycję, nie wydatek.
